Prosjektplanlegging med Ganntdiagram

with Ingen kommentarer

Prosjektplanlegging med Ganntdiagram

Prosjektplanlegging med Ganntdiagram gir deg en tydelig oversikt over når prosjektdeltakerne skal starte og hvor lenge deres oppgave varer. Oppgavene kan settes avhengig av når andre oppgaver starter og slutter, slik at du lett ser konsekvensene av at flisleggeren kommer for sent.

Denne malen er for de små prosjektene. Skal du i gang med svære greier, kan du vurdere Microsoft Project.

(Artikkelen fortsetter under videoruten)



Ganntdiagram

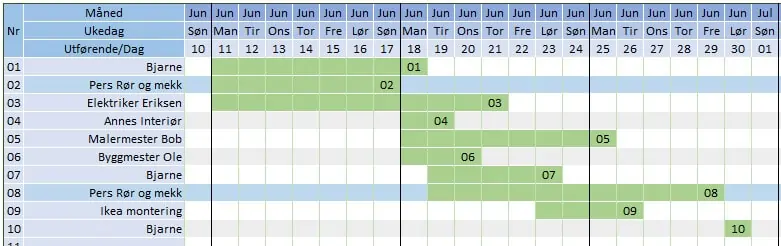

Presentasjonen av oppgavene i prosjektet er enkel og oversiktlig, og du kan enkelt utheve oppgavene til en enkelt deltaker slik som Pers Rør og Mekk i bildet under.

Prosjektplanlegging med Ganntdiagram



Planlegging

Planleggingen gjør du slik:

  1. Sett inn en beskrivelse av prosjektet (der det står Oppussing, Excelguru nå)
  2. Kalender Fra: Sett inn datoen for når prosjektet skal starte
  3. Utførende: Sett inn navn på den som skal utføre oppgaven
  4. Start og Stopp: Sett inn startdato og stoppdato for oppgaven (se under om avhengighet)

Ganntdiagrammet vil oppdatere seg automatisk.

Prosjektplanlegging med Ganntdiagram



Avhengighet, forklaringer til eksemplet.

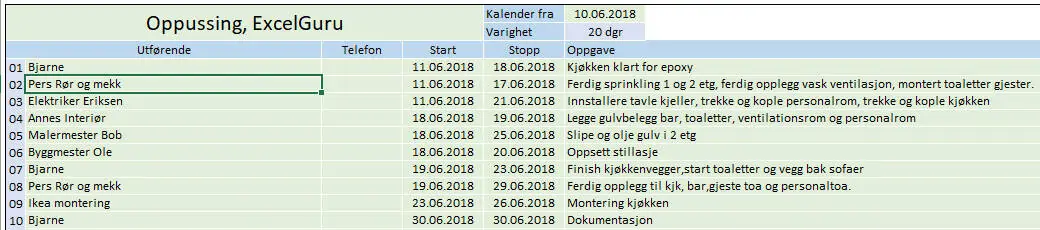

Oppgavene i prosjektet er ofte avhengige av hverandre. Kjøkkenet bør helst ikke monteres før vegger er malt og gulvet er lagt.

Oppgave 1 – Bjarne

Datoen for første oppgave er alltid en fast dato, i dette tilfellet 11.06.2018:

Prosjektplanlegging med Ganntdiagram

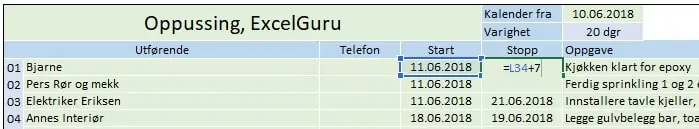

I Stopp er det en formel: =L34+7 som betyr at Bjarne skal holde på i totalt 8 dager, fra og med den 11.06.2018 og 7 dager til. Fordelen ved å gjøre det slik, er at hvis Bjarne kommer den 13.06 i stedet, vil stoppdatoen justere seg slik at varigheten på oppdraget forblir den samme.

Oppgave 2 – Pers Rør og Mekk

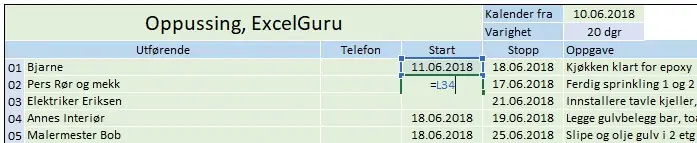

Start for oppgave 2 er satt lik startdato for oppgave 1, Bjarne. Hvis Bjarne melder at han blir forsinket, vil datoen for Oppgave 2 justeres automatisk

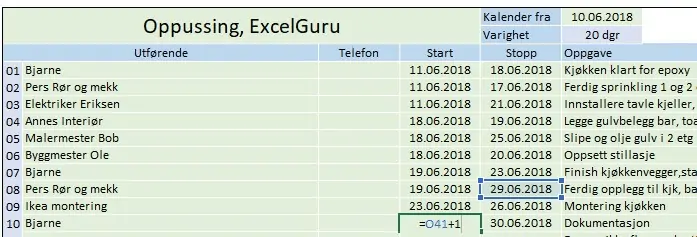

Oppgave 10 – Bjarne

Bjarne stakkar, skal dokumentere prosjektet, og må inn etter at Pers Rør og mekk har gjort seg ferdig. Startdato for oppgave 10 er derfor satt til dagen etter at oppgave 8 er ferdig.

Prosjektplanlegging med Ganntdiagram



Last ned regnearket her:  Prosjekt-Tidslinje-Gannt-Demo.xlsm (168 downloads)
